Zgłoszenie budowy domu 35m2 - Uniknij pułapek!

Filip Duda .

22 kwietnia 2026

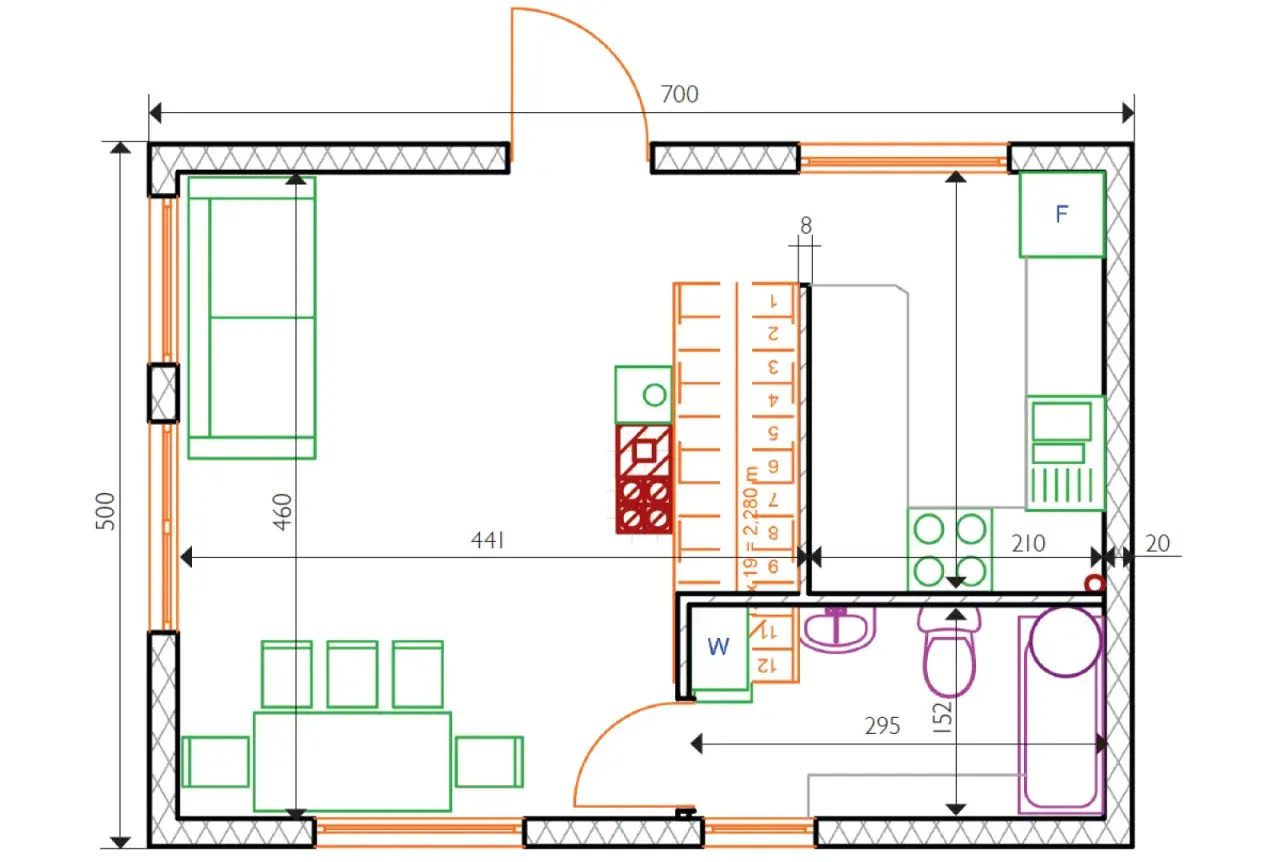

Projekt zgłoszenie budowy domu 35m2: salon z aneksem kuchennym, łazienka, sypialnia. Rzut parteru z wymiarami.

Przy małych domach najwięcej problemów nie wynika z samej budowy, tylko z tego, czy inwestor dobrze rozpoznaje procedurę. W praktyce zgłoszenie budowy domu 35m2 najczęściej oznacza albo domek rekreacyjny, albo mały dom mieszkalny mieszczący się w uproszczonej ścieżce dla budynków jednorodzinnych. Poniżej rozkładam na czynniki pierwsze, kiedy wystarczy zgłoszenie, jakie dokumenty trzeba przygotować, ile trwa cała procedura i gdzie najłatwiej o kosztowny błąd.

Najważniejsze informacje na start

  • Dom mieszkalny do 35 m² nie ma osobnej, „superprostej” procedury - zwykle korzysta z trybu dla domu jednorodzinnego do 70 m², jeśli spełnia warunki.
  • Domek rekreacyjny do 35 m² to inna kategoria prawna, z własnymi limitami i ograniczeniami działki.
  • Do zgłoszenia najczęściej potrzebujesz oświadczenia o prawie do dysponowania nieruchomością, projektu oraz dokumentów planistycznych.
  • Urząd ma zasadniczo 21 dni na sprzeciw, więc start robót przed upływem tego terminu to częsty błąd.
  • Najwięcej problemów powodują MPZP/WZ, obszar oddziaływania i mylenie przeznaczenia budynku z jego metrażem.

Dom mieszkalny i domek rekreacyjny to nie ta sama ścieżka

Ja zawsze zaczynam od przeznaczenia budynku, bo tutaj przepisy rozchodzą się na dwa różne tory. Według GUNB dom do 70 m² można dziś realizować na ułatwionym zgłoszeniu, bez kierownika budowy i bez dziennika budowy. Z kolei 35 m² jest ważnym progiem głównie dla budynków rekreacyjnych, a nie dla całorocznego domu mieszkalnego.

Kategoria Kiedy ma sens Co decyduje Najważniejsze ograniczenie
Dom mieszkalny jednorodzinny do 70 m² Gdy chcesz mieszkać całorocznie Obszar oddziaływania w całości na działce, własne potrzeby mieszkaniowe, budynek wolno stojący i nie więcej niż dwukondygnacyjny Sam metraż 35 m² nie tworzy tu osobnej procedury
Dom mieszkalny 35 m² Gdy planujesz bardzo mały dom całoroczny W praktyce korzysta z tej samej ścieżki co dom do 70 m² Decydują MPZP albo WZ oraz zgodny projekt
Domek rekreacji indywidualnej do 35 m² Gdy obiekt ma służyć okresowemu wypoczynkowi Musi być wolno stojący i parterowy Na działce nie może być więcej niż 1 na 500 m²

Jeśli ktoś mówi o „domu 35 m²”, ja od razu pytam, czy chodzi o mieszkanie przez cały rok, czy o pobyt sezonowy. Gdy ta różnica jest jasna, można sensownie przejść do samej procedury zgłoszenia.

Jak wygląda zgłoszenie krok po kroku

W uproszczonej ścieżce nie chodzi o to, żeby ominąć formalności, tylko żeby zamknąć je w jednym dobrze przygotowanym wniosku. Kolejność ma znaczenie, bo najpierw sprawdza się działkę i plan miejscowy, a dopiero potem składa dokumenty do urzędu.

  1. Sprawdź MPZP albo warunki zabudowy. Jeśli dla działki nie ma miejscowego planu zagospodarowania przestrzennego, potrzebujesz decyzji o warunkach zabudowy. Bez tego projekt może utknąć jeszcze przed złożeniem zgłoszenia.
  2. Ustal obszar oddziaływania budynku. To zakres wpływu domu na otoczenie, na przykład odległości od granic działki, zacienienie i ograniczenia wynikające z przepisów. Projektant określa go w projekcie.
  3. Przygotuj projekt i oświadczenia. W przypadku domu mieszkalnego do 70 m² potrzebujesz projektu zagospodarowania działki lub terenu oraz projektu architektoniczno-budowlanego, a także kilku obowiązkowych oświadczeń.
  4. Złóż zgłoszenie do właściwego urzędu. Najwygodniej zrobić to elektronicznie przez e-Budownictwo, bo łatwiej potem śledzić sprawę i uzupełniać braki.
  5. Poczekaj na brak sprzeciwu albo zaświadczenie. Co do zasady urząd ma 21 dni na reakcję. Jeśli wcześniej wyda zaświadczenie o braku podstaw do sprzeciwu, możesz działać szybciej.
  6. Przed rozpoczęciem robót zawiadom nadzór budowlany o terminie startu. To krok, o którym wiele osób zapomina, a potem niepotrzebnie ryzykuje formalny błąd.

Jeśli nie ustanawiasz kierownika budowy, bierzesz na siebie większą odpowiedzialność za cały przebieg inwestycji. Właśnie dlatego w następnej sekcji rozpisuję dokumenty bez skrótów i bez liczenia na to, że „urząd sam domyśli się reszty”.

Jakie dokumenty trzeba przygotować

Najwięcej wezwań do uzupełnienia widzę nie dlatego, że ktoś nie ma prawa budować, tylko dlatego, że dołącza nie ten załącznik albo w niepełnej wersji. Przy małej inwestycji to szczególnie irytujące, bo każdy brak potrafi zatrzymać sprawę na kilka tygodni.

Dokument Po co jest potrzebny Kiedy bywa dodatkowy
Oświadczenie o posiadanym prawie do dysponowania nieruchomością na cele budowlane Potwierdza, że możesz legalnie prowadzić roboty na danej działce To podstawowy załącznik prawie zawsze
Projekt zagospodarowania działki lub terenu Pokazuje, gdzie dokładnie stanie budynek i jak będzie rozwiązany układ działki Obowiązkowy przy domu mieszkalnym w uproszczonej procedurze
Projekt architektoniczno-budowlany Opisuje sam budynek, jego układ i podstawowe parametry techniczne Obowiązkowy przy domu mieszkalnym w uproszczonej procedurze
MPZP albo decyzja o warunkach zabudowy Pokazuje, czy w ogóle wolno zrealizować taki dom na tej działce WZ jest potrzebna, gdy nie ma planu miejscowego
Oświadczenie o budowie na własne potrzeby mieszkaniowe Jest ważne przy domach mieszkalnych w trybie uproszczonym Kluczowe przy domu do 70 m²
Oświadczenie o przejęciu odpowiedzialności za kierowanie budową Potwierdza, że budujesz bez kierownika budowy Dotyczy sytuacji, w której nie zatrudniasz kierownika
Pełnomocnictwo Umożliwia złożenie sprawy przez inną osobę Opłata skarbowa to 17 zł, jeśli korzystasz z pełnomocnika

PZT pokazuje usytuowanie domu na działce, a PAB opisuje sam budynek. To brzmi jak formalny detal, ale w praktyce właśnie na tych dwóch dokumentach najczęściej wykłada się cały projekt, jeśli ktoś próbuje iść „na skróty”. Gdy dokumenty są kompletne, zostaje już tylko czas i reakcja urzędu.

Ile trwa procedura i co dzieje się po zgłoszeniu

Biznes.gov.pl wskazuje, że organ ma zasadniczo 21 dni na sprzeciw wobec zgłoszenia. To ważne, bo wiele osób myśli, że sam fakt złożenia papierów pozwala od razu wejść na plac budowy. Tak nie jest. Bezpieczny moment startu to albo upływ 21 dni bez sprzeciwu, albo wcześniejsze zaświadczenie o braku podstaw do wniesienia sprzeciwu.

Po zakończeniu budowy domu mieszkalnego w uproszczonej procedurze składasz zawiadomienie o zakończeniu budowy. Jeśli nie było kierownika budowy, dochodzi jeszcze oświadczenie o dokonaniu pomiarów powierzchni użytkowej i o zgodności wykonania budynku z projektem oraz przepisami techniczno-budowlanymi. Do tego dochodzi geodezyjna inwentaryzacja powykonawcza. Jeśli nadzór nie wniesie sprzeciwu, po 14 dniach możesz legalnie korzystać z domu.

Przy domku rekreacyjnym do 35 m² szczegóły końca procedury warto sprawdzić osobno, bo to inna kategoria obiektu niż całoroczny dom mieszkalny. I właśnie tutaj przechodzimy do błędów, które potrafią zatrzymać inwestycję jeszcze przed pierwszą łopatą.

Najczęstsze błędy, które zatrzymują inwestycję

W małych domach jeden źle odczytany przepis potrafi kosztować więcej niż porządny projekt. Najczęściej widzę powtarzające się kilka pomyłek, które można wyłapać dużo wcześniej.

  • Mylenie domu mieszkalnego z domkiem rekreacyjnym. To najważniejszy błąd, bo od razu prowadzi do złego formularza i złego zestawu dokumentów.
  • Zakładanie, że 35 m² to osobny próg dla domu całorocznego. Dla domu mieszkalnego kluczowa jest dziś ścieżka do 70 m², a nie sam metraż 35 m².
  • Brak zgodności z MPZP albo WZ. Nawet najlepszy projekt nie pomoże, jeśli plan miejscowy albo decyzja o warunkach zabudowy wykluczają taką zabudowę.
  • Wychodzący poza działkę obszar oddziaływania. Jeśli wpływ budynku wychodzi poza granice działki, zgłoszenie może nie wystarczyć i trzeba wracać do pozwolenia.
  • Start robót przed upływem terminu. Rozpoczynanie budowy przed 21 dniami bez wcześniejszego zaświadczenia to proszenie się o problem formalny.
  • Pominięcie końcowych obowiązków. Geodezyjna inwentaryzacja powykonawcza i zawiadomienie o zakończeniu budowy są obowiązkowe w trybie uproszczonym dla domu mieszkalnego.
  • Brak opłaty za pełnomocnictwo. To drobiazg, ale potrafi zatrzymać sprawę, gdy dokument składa ktoś inny niż inwestor.

Jeśli unikniesz tych błędów, procedura robi się wyraźnie prostsza. Zostają już tylko pieniądze, a w małych inwestycjach to właśnie koszty potrafią najbardziej zaskoczyć.

Ile to kosztuje i gdzie budżet najczęściej puchnie

Samo zgłoszenie budowy zwykle nie jest drogie, a w przypadku domu mieszkalnego na własne potrzeby bywa wręcz bezpłatne. Budżet rośnie gdzie indziej: przy projekcie, mapie, geodecie, przyłączach i ewentualnych decyzjach planistycznych. Przy małym domu szczególnie widać, że infrastruktura nie skaluje się proporcjonalnie do metrażu.

Pozycja Koszt orientacyjny Komantarz praktyczny
Zgłoszenie budowy domu mieszkalnego 0 zł Usługa jest bezpłatna, jeśli nie dochodzą dodatkowe elementy
Pełnomocnictwo 17 zł Dotyczy sytuacji, w której sprawę składa pełnomocnik
Dom z częścią użytkowaną w innych celach niż mieszkaniowe 1 zł za każdy m² niemieszkalnej powierzchni użytkowej, maksymalnie 539 zł To ważne, jeśli część domu ma służyć np. gabinetowi albo drobnej działalności
Projekt gotowy z adaptacją Zwykle 4 000 - 10 000 zł Najczęściej tańszy niż indywidualny, ale nie zawsze pasuje do trudnej działki
Projekt indywidualny Zwykle 10 000 - 25 000 zł Opłaca się przy nietypowym układzie działki albo szczególnych wymaganiach
Geodeta i mapa do celów projektowych Zwykle 1 500 - 4 000 zł Stawki zależą od regionu i stopnia skomplikowania terenu
Przyłącza mediów Często 5 000 - 20 000 zł Najmocniej podbijają budżet, zwłaszcza gdy działka jest słabo uzbrojona

Jeśli miałbym wskazać jedną rzecz, która najbardziej poprawia wynik finansowy, to nie jest to tańszy projekt, tylko wcześniejsze sprawdzenie działki i planu. Gdy te dwa elementy są pewne, dopiero wtedy warto dopracowywać samą architekturę.

Zanim zamówisz projekt, sprawdź te rzeczy na działce

Ja przy takich inwestycjach zaczynam od działki, nie od katalogu projektów. To oszczędza najwięcej czasu, bo nawet dobrze wyglądający dom może być formalnie niewykonalny, jeśli działka nie spełnia podstawowych warunków.

  • Czy działka ma MPZP, a jeśli nie, czy realnie dostaniesz WZ. Bez tego możesz utknąć jeszcze przed zakupem projektu.
  • Czy budynek ma być mieszkalny, czy rekreacyjny. To rozstrzyga nie tylko formularz, ale też cały dalszy tryb postępowania.
  • Czy obszar oddziaływania zmieści się w granicach działki. Jeśli nie, uproszczona ścieżka może nie wystarczyć.
  • Czy masz dostęp do drogi i sensowne warunki podłączenia mediów. Mały dom bez dojazdu i bez mediów bardzo szybko przestaje być „tani w budowie”.
  • Czy przy domku rekreacyjnym mieścisz się w limicie 1 obiektu na 500 m² działki. To prosty warunek, który wiele osób pomija na etapie planowania.

Jeśli to pierwsza budowa i działka jest nietypowa, ja naprawdę rozważyłbym także klasyczne pozwolenie, bo daje większy margines bezpieczeństwa formalnego. W małej inwestycji najwięcej czasu tracą ci, którzy zaczynają od katalogu projektów, a dopiero potem pytają urząd o dopuszczalność zabudowy. Taki porządek zwykle oszczędza nerwy, poprawki i niepotrzebne koszty.

FAQ - Najczęstsze pytania

Nie zawsze. Dom mieszkalny do 35m2 korzysta zazwyczaj z uproszczonej ścieżki dla budynków do 70m2. Domek rekreacyjny do 35m2 to inna kategoria prawna, z własnymi limitami i ograniczeniami, np. 1 obiekt na 500m2 działki.
Niezbędne są: oświadczenie o prawie do dysponowania nieruchomością, projekt zagospodarowania działki, projekt architektoniczno-budowlany, MPZP lub WZ, a także oświadczenia o budowie na własne potrzeby i ewentualnym braku kierownika budowy.
Urząd ma 21 dni na wniesienie sprzeciwu. Rozpoczęcie robót przed upływem tego terminu lub otrzymaniem zaświadczenia o braku sprzeciwu jest częstym błędem i może prowadzić do problemów formalnych.
Główne błędy to mylenie domu mieszkalnego z rekreacyjnym, zakładanie, że 35m2 to osobny próg dla domu całorocznego, brak zgodności z MPZP/WZ, obszar oddziaływania wychodzący poza działkę oraz przedwczesny start robót.
Samo zgłoszenie domu mieszkalnego na własne potrzeby jest zazwyczaj bezpłatne. Koszty pojawiają się przy projekcie, mapie, geodecie, przyłączach mediów oraz ewentualnym pełnomocnictwie (17 zł) czy opłatach za powierzchnię niemieszkalną.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

zgłoszenie budowy domu 35m2 zgłoszenie domu 35m2 dom do 35m2 na zgłoszenie budowa domu 35m2 formalności
Autor Filip Duda
Filip Duda
Nazywam się Filip Duda i od 8 lat zajmuję się tematyką nieruchomości, budowy oraz prawa obrotu. Moje zainteresowanie tą dziedziną zrodziło się z potrzeby zrozumienia skomplikowanych procesów, które towarzyszą zakupowi i sprzedaży nieruchomości. Lubię dzielić się wiedzą na temat aktualnych trendów rynkowych oraz przepisów prawnych, które mają wpływ na decyzje inwestycyjne. W swojej pracy koncentruję się na dostarczaniu rzetelnych i zrozumiałych informacji, które pomagają moim czytelnikom w podejmowaniu świadomych wyborów. Staram się w prosty sposób tłumaczyć zawirowania prawne oraz techniczne aspekty budowy, a także porównywać różne źródła, aby zapewnić najaktualniejsze dane. Wierzę, że dobrze zorganizowana wiedza jest kluczem do sukcesu w branży nieruchomości.
